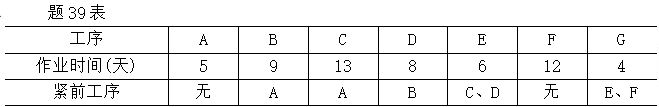

工程由七道工序组成,其有关资料如题39表所示:
试求:
(1)画出该工程的箭线式网络图;
(2)通过计算结点和工序的网络时间,确定关键线路。
【正确答案】:

(1)该工程的箭线式网络图;

(2)列表法计算关键线路。
该工程的关键线路是:A→B→D→E→G,计32天。
工程由七道工序组成,其有关资料如题39表所示:
试求:
(1)画出该工程的箭线式网络图;
(2)通过计算结点和工序的网络时间,确定关键线路。
(1)该工程的箭线式网络图;
(2)列表法计算关键线路。
该工程的关键线路是:A→B→D→E→G,计32天。
